Với sự phát triển mạnh mẽ của các dự án hạ tầng tại thị xã Quảng Yên (tỉnh Quảng Ninh), công tác giải phóng mặt bằng (GPMB) đang gặp phải không ít vướng mắc, ảnh hưởng đến tiến độ triển khai.
Tổ công tác của tỉnh Quảng Ninh vừa tiến hành cuộc họp để kiểm điểm và đánh giá tiến độ công tác giải phóng mặt bằng (GPMB) cũng như tình hình thi công một số dự án trọng điểm trên địa bàn thị xã Quảng Yên.
Cuộc họp được chủ trì bởi ông Vũ Văn Diện, Phó Chủ tịch Thường trực UBND tỉnh Quảng Ninh, đồng thời là Tổ trưởng của tổ công tác. Cuộc làm việc nhằm mục đích rà soát lại tiến độ thực hiện các dự án, từ công tác GPMB đến tiến độ thi công, nhằm đảm bảo các dự án này sẽ được triển khai đúng thời gian và kế hoạch.
Trong khuôn khổ cuộc họp, ông Vũ Văn Diện đã yêu cầu các sở, ngành và thị xã Quảng Yên làm rõ từng vướng mắc trong tiến độ GPMB của từng dự án. Đặc biệt, các báo cáo cần phải nêu rõ các diện tích đất chưa triển khai công tác GPMB, những nguyên nhân gây chậm tiến độ GPMB, những lý do khiến công tác giao đất cho các dự án đã được GPMB bị trì hoãn, tình trạng các hộ dân chưa đồng thuận với việc bàn giao mặt bằng, cũng như các vấn đề phát sinh trong quá trình GPMB.
Các đơn vị báo cáo chi tiết, làm rõ trách nhiệm của từng sở, ngành liên quan, cũng như vai trò của chủ đầu tư đối với tiến độ GPMB và thi công các dự án. Bên cạnh đó, ông cũng yêu cầu làm rõ vai trò chỉ đạo của các thành viên trong Tổ công tác, cũng như trách nhiệm lãnh đạo, chỉ đạo của thị xã Quảng Yên trong công tác GPMB.

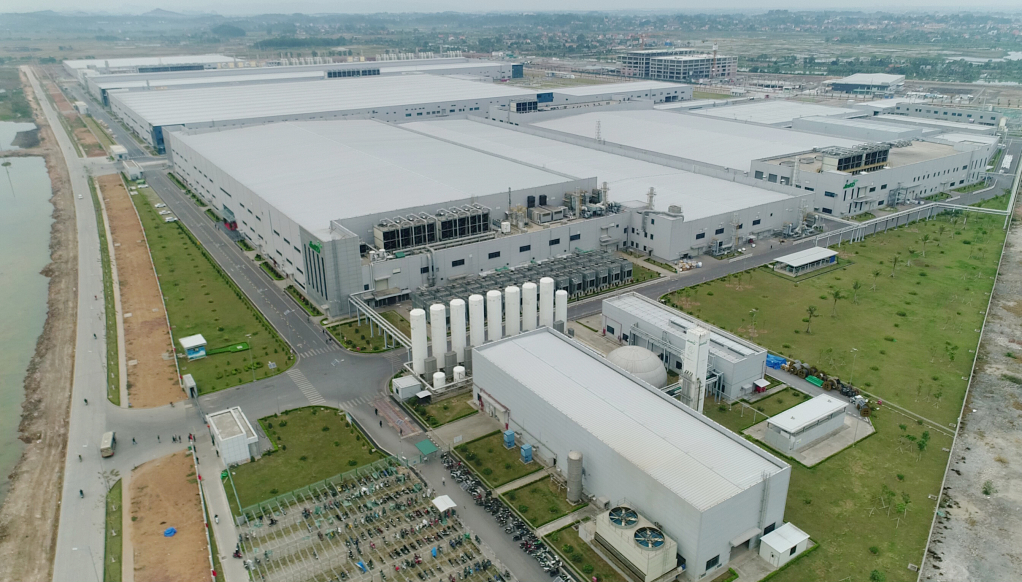

Nhà máy của Công ty TNHH Công nghiệp Jinko Solar (Việt Nam), KCN Sông Khoai, TX Quảng Yên, tỉnh Quảng Ninh. Ảnh QMG
Trong phần báo cáo của các sở, ngành và thị xã Quảng Yên, có những thông tin đáng chú ý về tình hình GPMB của các dự án. Đối với các dự án đầu tư công sử dụng vốn ngân sách tỉnh, có 5 dự án trọng điểm đang được triển khai. Dự án đường ven sông kết nối từ đường cao tốc Hạ Long - Hải Phòng đến TP. Đông Triều là một trong những dự án quan trọng.
Tuyến đường này có tổng chiều dài 0,3 km, diện tích thu hồi là 3,02 ha. Công tác GPMB đối với dự án này đã hoàn thành và bàn giao cho Ban Quản lý dự án Công trình giao thông tỉnh để triển khai các bước tiếp theo.
Một dự án quan trọng khác là tuyến đường ven sông kết nối từ đường cao tốc Hạ Long - Hải Phòng đến TP, Đông Triều (đoạn từ nút giao Đầm Nhà Mạc đến đường tỉnh 338) - giai đoạn 1. Dự án này có tổng chiều dài 11,46 km, đi qua 7 xã, phường. Diện tích đất thu hồi là 72,38 ha, ảnh hưởng đến 1.180 hộ dân và tổ chức.
Đến nay, công tác GPMB đã hoàn thành đối với 1.151 hộ dân, tương ứng với diện tích 71,88 ha. Hiện còn 33 hộ dân chưa đồng thuận về việc bàn giao mặt bằng, gây khó khăn trong tiến độ triển khai dự án.
Dự án nút giao Đầm Nhà Mạc đến KCN Bắc Tiền Phong (giai đoạn 1) có diện tích quy hoạch 11,22 ha và chiều dài 1,55 km. Công tác kiểm đếm và lập phương án bồi thường, tái định cư đã hoàn tất. Còn dự án đường nối từ cao tốc Hạ Long - Hải Phòng (tại Km 6+700) đến đường tỉnh 338 (10 làn xe) có tổng chiều dài 4,04 km và diện tích thu hồi đất 43,44 ha.
Công tác GPMB giai đoạn 1 đã hoàn tất, với diện tích 33,24 ha đã được bàn giao cho chủ đầu tư. Giai đoạn 2 đang tiếp tục triển khai, trong đó diện tích thu hồi là 10,2 ha, hiện đã hoàn thành GPMB 3,44 ha, còn lại 6,76 ha chưa hoàn tất do một số hộ dân chưa đồng thuận.
Đối với dự án cải tạo, nâng cấp đường tỉnh 338, đoạn từ nút giao đường dẫn cầu Bến Rừng đến Quốc lộ 18, diện tích cần GPMB là 22,36 ha, ảnh hưởng đến 129 hộ dân. Đến nay, công tác GPMB đã hoàn tất và bàn giao 8,2 ha đất cho chủ đầu tư, với chiều dài 2 km từ cầu Cồn Khoai đến đê Sông Khoai.
Cũng trong cuộc họp, các dự án ngoài ngân sách được đề cập đến, trong đó có các dự án KCN Sông Khoai, KCN Đầm Nhà Mạc, KCN Nam Tiền Phong, KCN Bạch Đằng, khu đô thị phức hợp Hạ Long Xanh.
Công tác GPMB của các dự án này hiện đang được triển khai đúng tiến độ, đáp ứng yêu cầu phát triển cơ sở hạ tầng cho các khu công nghiệp. Các dự án này sẽ góp phần quan trọng vào việc phát triển kinh tế của thị xã Quảng Yên và tỉnh Quảng Ninh.
Tạo điều kiện thuận lợi cho chủ đầu tư
Sau khi lắng nghe báo cáo và các ý kiến đóng góp từ các đại biểu tham dự cuộc họp, ông Vũ Văn Diện đã ghi nhận sự nỗ lực của các sở, ngành và thị xã Quảng Yên trong việc đẩy nhanh tiến độ GPMB.
So với các cuộc họp trước, tiến độ công tác GPMB tại thị xã Quảng Yên đã được cải thiện rõ rệt, đặc biệt là công tác hồ sơ thủ tục hành chính và giải quyết các vướng mắc phát sinh từ thực tế đối với từng hộ dân và từng dự án. Tuy nhiên, ông nhấn mạnh rằng, công tác GPMB cần phải được đẩy mạnh hơn nữa, đặc biệt là đối với các dự án trọng điểm của tỉnh.
Để đảm bảo tiến độ các dự án này, ông Vũ Văn Diện chỉ đạo các sở, ngành và thị xã Quảng Yên cần tiếp tục phối hợp chặt chẽ để hoàn thiện các thủ tục pháp lý, nhất là đối với dự án nhà ở xã hội trong khu công nghiệp Đông Mai. Đồng thời, cần hoàn tất các thủ tục pháp lý để mở rộng 150 ha đất KCN Đông Mai, tạo điều kiện thuận lợi cho chủ đầu tư và góp phần thúc đẩy phát triển kinh tế của tỉnh.
Đối với KCN Sông Khoai, thị xã Quảng Yên hoàn thiện các thủ tục giao đất 169 ha đã GPMB cho chủ đầu tư trong tháng 2 này; kiểm tra lại đoạn kênh cấp nước sản xuất bị ảnh hưởng và giao nhiệm vụ cho thị xã Quảng Yên cùng với Công ty TNHH Thủy lợi Yên Lập nghiên cứu giải pháp pháp lý để hoàn tất thủ tục kịp thời.
Thị xã Quảng Yên giải quyết triệt để các vướng mắc trong công tác GPMB, nhất là những khó khăn liên quan đến giá bồi thường đất ở, giá tái định cư và các vấn đề liên quan đến tài sản xây dựng ngoài chỉ giới. Nếu có những trường hợp đã đảm bảo đúng quy định mà người dân vẫn không đồng thuận, thị xã phải kiên quyết thực hiện cưỡng chế, bảo vệ thi công theo quy định.
Đối với các kiến nghị của các nhà thầu về nguồn đất san lấp mặt bằng, ông yêu cầu các nhà thầu phải tuân thủ nghiêm ngặt các quy định về cung đường vận chuyển và đảm bảo an toàn các công trình dân sinh.
Ông Vũ Văn Diện cũng ghi nhận những đề xuất của thị xã Quảng Yên về việc hỗ trợ đầu tư thêm một số công trình trọng điểm, bao gồm việc mở rộng ngã năm cầu Bến Rừng và cải tạo, nâng cấp một số cầu, tuyến đường quan trọng trong khu vực. Các công trình này sẽ giúp kết nối giao thông giữa các địa phương và trung tâm thị xã Quảng Yên, thúc đẩy sự phát triển đồng đều trong khu vực.
